MANAGEMENT DE PROJET

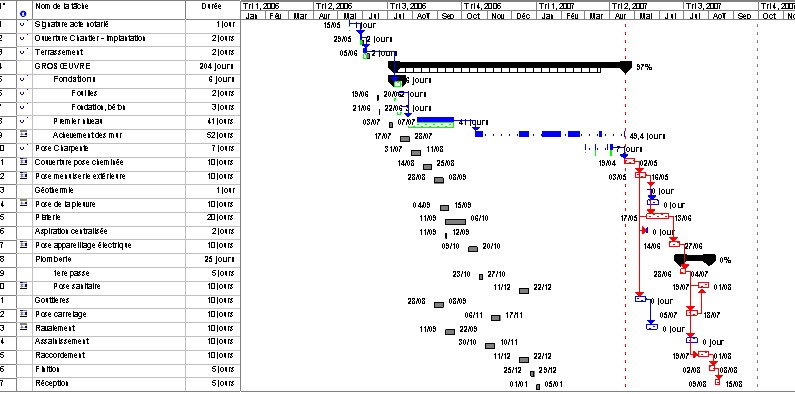

outil de pilotage de projet. Sur un projet de ce type le suivi est relativement plus simple que des projets à multi tâches simultanées...
Je mettrait prochainement un exemple de fichier de suivi plus complexe que celui d'une construction...

Prochainement je mettrais un suivi de projet assez complet pour illustrer le pilotage de tâches simultanées, le fichier du suivi de notre maison est simple, les tâches grises sont de la planification du maître d'oeuvre.
Les tâches vertes sont des tâches terminées.
Bleu, en cours.
L'avantage de ce type de suivi permet de faire glisser automatiquement les tâches et alerte le dépassement d'objectif et défini le chemin critique, et dans notre projet de construction cela glisseeeee...
La planification présentée était sur 8 mois, mais on nous a expliqué qu'il faudrait plutôt 12 mois pour notre projet, on démarre le 11eme mois est pour l'instant la fin se cible plutôt vers 14 mois! Aïe...


Mes commentaires:

  Aujourd'hui le projet court sur la durée, les enchaînements entre les corps de métier n'existe qu'avec plusieurs semaines de décalage.
De plus la maçonnerie a commencé les 10/07/06 et elle a laissé place au corps de métier suivant le 02/03/07 (soit presque 8 mois). En sachant qu'elle n'est pas complètement finie.
La pose de la couverture vient de commencer seulement la 3eme semaine d'avril, le projet est partie pour se finaliser pour la fin du mois de JUILLET 2007. ARRRGHH...........
